Стало известно, когда закончат строить тепловой луч в Иркутске

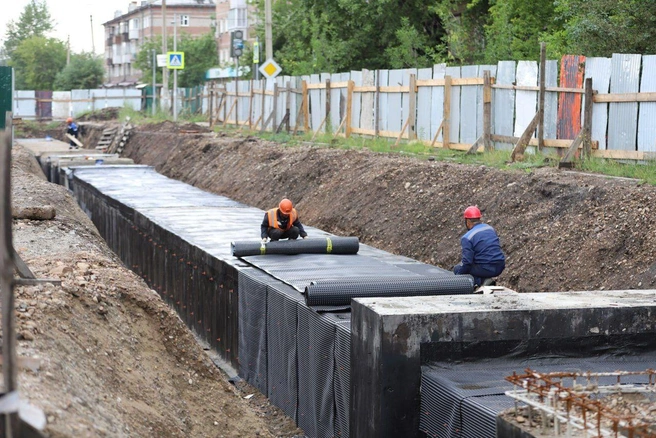

Строительство теплового луча по улице Баррикад в Иркутске планируют завершить в заданные сроки — к 1 ноября 2025 года. Работы уже практически закончены, сообщает пресс-служба администрации города со ссылкой на гендиректора «Байкальской энергетической компании» Олега Причко.
По его информации, к середине августа окончательно смонтируют распределительные сети к новым котельным. После этого приступят к гидравлическим испытаниям, промывке систем, дезинфекции, оформлению необходимых документов. На отдельных участках такую деятельность уже проводят.
«Все идет в соответствии с графиком, несмотря на наши повышенные обязательства — построить за 28 месяцев вместо нормативных 42. Проект позволит значительно снизить количество вредных выбросов в атмосферу за счет ликвидации семи котельных», — отметил Причко.
В отопительном сезоне все объекты будут переведены с котельных на центральное теплоснабжение, добавили в мэрии.
Проект теплового луча включал возведение более 5,7 км тепловых сетей, а также строительство семи центральных тепловых пунктов рядом с котельными и двух перекачивающих насосных станций. На проект власти города получили более 9,8 миллиарда рублей из госбюджета в качестве инфраструктурного кредита. Мэрия Иркутска считает эту территорию перспективной для застройки.
Напомним, первый этап проекта стартовал в августе 2023 года. Возведением теплового луча занимается «Байкальская энергетическая компания» — структурное подразделение «Иркутскэнерго», связанное с «Эн Плюс». БЭК является гарантирующим поставщиком Единой теплоснабжающей организации в Иркутске. Директор «Байкальской энергетической компании» Олег Причко занимает аналогичную должность в «Иркутскэнерго».
На время строительства теплосети вдоль Баррикад сделали гравийный объезд и постоянно перекрывают улицы.
Параллельно со строительством тепловых сетей «Водоканал» ремонтирует канализационные сети по улицам Рабочего Штаба, Баррикад, от нее до городка ИВВАИУ и от Нижней Лисихи до проезда Космического. Все работы должны завершиться до 2025 года.
