В Иркутске нашли места для новых теплоисточников
Мэрия Иркутска и Байкальская энергетическая компания (БЭК) подыскали варианты для размещения новых котельных в городе, которые помогут справиться с дефицитом теплоэнергии. Планами об этом поделились и. о. заместителя мэра — руководитель комитета по городскому обустройству администрации Сергей Гаврин и генеральный директор БЭК Олег Причко.
Как рассказал Гаврин, на Ново-Иркутской ТЭЦ планируется строительство новой угольной водогрейной котельной на 300 Гкал/ч с модернизацией тепловых сетей и подкачивающей насосной станции на левом берегу. В правобережной части Иркутска для теплоисточника определили участок на улице Карпинской в районе питомника «К-9». Этот объект будет рассчитан на 150 Гкал/ч, предполагается, что он будет работать на газу.
В январе 2023 года на депутатских слушаниях в качестве площадки для строительства котельной в Правобережном округе рассматривалась улица Каштаковская в предместье Рабочем.

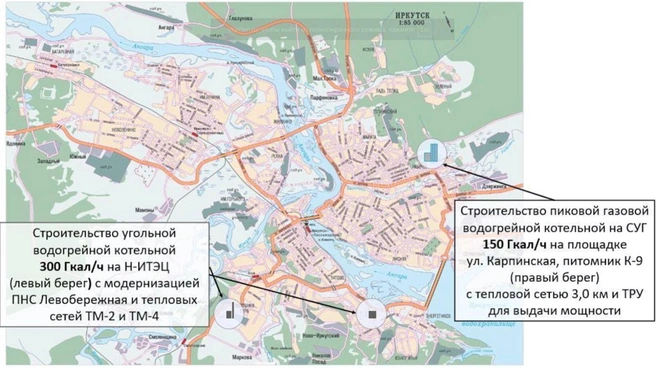

Предположительная схема размещения новых котельных в Иркутске. Одна будет находиться на территории Ново-Иркутской ТЭЦ, вторая — возле питомника «К-9»
Исполняющий обязанности заммэра Иркутска уточнил, что общая стоимость строительства двух новых энергетических объектов ориентировочно превысит 27 миллиардов рублей. «Малая» котельная на Карпинской обойдется 8,5 миллиарда рублей, угольный теплоисточник на Н-ИТЭЦ — 18,6 миллиарда. Их поэтапный ввод рассчитан на три года, начиная с 2029-го.
И. о. заместителя мэра Сергей Гаврин рассказал, что в Министерстве энергетики России «поставили под сомнение» источники финансирования по строительству новых котельных.
«Были рекомендации подать заявку на инфраструктурный кредит, Игорь Иванович [Кобзев] эту историю поддерживает. <…> Чтобы не нагружать тариф, чтобы это не ложилось нагрузкой на население и получателей тепловой энергии, нам рекомендовали проработать с Минстроем России типовые проекты модульных котельных от 75 до 150 гигакалорий», — добавил чиновник.
Генеральный директор Байкальской энергетической компании Олег Причко подтвердил, что в схему теплоснабжения Иркутска, которая сейчас актуализируется на уровне Минэнерго России, действительно включены оба объекта. Уточнен и источник финансирования строительства — «плата за техническое присоединение».
«Возможно, имеется в виду, что будет обращение со стороны муниципального образования, поддержанное губернатором, о продлении формата инвестиционных бюджетных кредитов, и тогда город действительно заключит договоры о техническом присоединении, подразумевающие создание новых тепловых мощностей», — заявил Причко.
Руководитель БЭК имел в виду практику получения инфраструктурного кредита. За счет такой выплаты из федерального бюджета был построен тепловой луч от Ново-Иркутской ТЭЦ до предместья Рабочего. Он начнет работу уже в ноябре 2025 года.
Он также добавил, что в Иркутской области нет проектировщиков, которые смогли бы разработать документы для строительства подобных объектов. По словам гендиректора БЭК, на его поиск уйдет некоторое время, при этом средств на разработку проектно-сметной документации нет ни в 2025, ни в 2026 году.
О дефиците теплоэнергии в Иркутске говорят последние несколько лет. Он возник из-за изменений в федеральном законодательстве, по которым тепловые станции должны увеличить объемы теплоэнергии, находящейся в резерве. Так, в Иркутске нужно сформировать запас теплоэнергии в объеме 400 гигакалорий.
В 2023 году городские власти стали заявлять о проблемах с подключением к теплу строящихся социальных объектов. Тогда муниципалитет не смог получить договоры техприсоединения и расчеты индивидуальных тарифов для строительства школы на улице Ярославского в Ново-Ленино, детского сада на Нижней Лисихе, крытого катка на улице Ленской, планируемых к строительству физкультурных комплексов в Топкинском, Лесном и Жилкино.
В октябре 2025-го стало известно о приостановке проектирования новой школы на месте бывшего стадиона «Автомобилист» на улице Костычева. Проблема та же — дефицит теплоэнергии и отсутствие договора на техническое присоединение объекта к сетям.
Генеральный директор Байкальской энергетической компании Олег Причко рассказывал в интервью «ИрСити», что в 2026-м закончатся проекты БЭК по модернизации мощности, которые компания реализует на внутренних резервах. Из-за этого возникает риск остановки строительной отрасли в Иркутске до момента появления объектов, способных выдавать дополнительные мощности.
Больше новостей, фотографий и видео с места событий — в нашем Telegram-канале. Подписывайтесь и узнавайте всё самое интересное и важное из жизни региона первыми
